水电改造事项以及注意事项

2019-09-12
收藏: 分享到:

水电改造事项以及注意事项

水路改造是家装隐蔽工程中的重要环节,在改造之前要把所有问题都考虑清楚,明白自己的使用需求,与设计师沟通清楚,再来进行最符合你自己家庭的水路需求改造。否则装修后再修改,会非常麻烦。

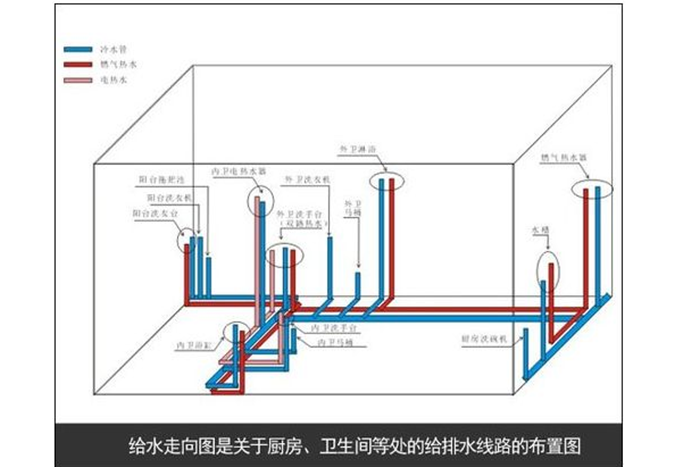

1:水路改造的时候一定要想好与水有关的所有设备,比如:净水器,热水器,厨宝,马桶和洗手台淋浴,洗衣机,洗手池,拖把池等,他们的安装位置、安装方式以及是否需要热水。

2:水路改造完成之后,是需要做打压测试的,就是检测水管质量是不是合格的,水管焊接的地方是不是漏水等。打压方式是:打开打压泵的回水阀形成回路,讲压力达到0.8P,打压时间一般为30分钟,压力表数字不掉表示合格。


水电改造事项以及注意事项

3:如要封闭多余的地漏,一定要将排水管和地漏间的缝隙堵死,防水水流倒溢。

4:卫生间除了洗脸台,淋浴房,马桶专用下水以外最好在多留一个地漏,保证以后卫生间拖地出水等作用。

5:洗衣机最好别用深水封地漏(淘宝一下你就知道),,因为洗衣机的排水非常快,排水量大,深水封地漏的下水根本无法满足,结果导致水流溢出。

6:使用深水封地漏时,要经常清理,否则地漏下面胶垫挂了脏东西后就起不到封闭作用了。

7:最装修快结束的时候一定要试一下家里的下水是否流通。如果排水缓慢因立即让通知物业疏通。

8:水路改造的时候,给以后安热水器,洗脸台,花洒等预留冷,热水管应该注意这几点:

1):冷,热水管的高度一致;

2):冷,热水管口应该高出墙面两厘米,铺墙砖是还应该让瓦工铺完墙砖后,保证墙砖要与水管的管口一致,如果后期这个尺寸不合适的话,以后安装水龙头等就要另买内外接头等附件来协助安装(内外接头这个对后期的隐患很大,后期很容易出现漏水等现象,建议前期对水管接头处理好。)

3):要保持间距15厘米(现在大部分电器的标准冷热水间距尺寸都在15公分。)

9:卫生间地面一定别忘了做防水,特别是地面开槽的。淋浴区域的防水一定要做1.8米高的防水,以防止日后墙体起皮,在抹水泥前一定要做24小时闭水试验,没有问题了才能铺砖





发表评论
发表评论 还可以输入300
新家装修要花多少钱?
免费获取装修预算,不花冤枉钱
81869
1室 1厅 1厨 1卫 1阳台
1室2室3室4室5室6室
1室2厅3厅4厅5厅6厅
1厨2厨3厨4厨5厨6厨
1卫2卫3卫4卫5卫6卫
1阳台2阳台3阳台4阳台5阳台6阳台
案例:5 攻略:37
全体员工一直秉承“以质量求生存,以信誉求发展”的经营理念,始终坚持以客户的需求和满意为核心,以“诚信”为宗旨,不断的用优质、精美、具有创造力的空间装饰产品为客户提供更大的价值回报,从而使公司不断发展壮大
品牌连锁 风格订制 平面设计
广西省玉林市北流市
优惠活动推荐
更多 >
新家装修要花多少钱?
免费获取装修预算,不花冤枉钱
81869
1室 1厅 1厨 1卫 5阳台
1室2室3室4室5室6室
1室2厅3厅4厅5厅6厅
1厨2厨3厨4厨5厨6厨
1卫2卫3卫4卫5卫6卫
1阳台2阳台3阳台4阳台5阳台6阳台

*请输入正确的手机号

免费预约量房

今日已有6,398位用户预约成功

1室 1厅 1厨 1卫 5阳台
1室2室3室4室5室6室
1室2厅3厅4厅5厅6厅
1厨2厨3厨4厨5厨6厨
1卫2卫3卫4卫5卫6卫
1阳台2阳台3阳台4阳台5阳台6阳台
